Budowa basenu ogrodowego to inwestycja, która potrafi zmienić ogród w prawdziwą strefę wypoczynku, ale tylko wtedy, gdy od początku dobrze ustawi się technologię, lokalizację i budżet. W 2026 roku najwięcej sensu ma podejście praktyczne: najpierw wybór typu niecki, potem formalności, a dopiero na końcu dodatki. Poniżej rozkładam temat na czynniki pierwsze, bez lania wody i bez obietnic, które później trudno dowieźć.
Najważniejsze decyzje przed pierwszym kopnięciem w ziemię
- Przy basenie do 50 m² przy domu jednorodzinnym zwykle nie trzeba ani pozwolenia, ani zgłoszenia; na działkach ROD limit jest niższy i wynosi 15 m².
- Najpierw wybierz technologię, bo ona ustawia koszt, czas prac i późniejszą obsługę.
- Najwięcej problemów robi złe miejsce: cień, korzenie drzew, wysoki poziom wód gruntowych i słaby dojazd dla sprzętu.
- Realny budżet to nie tylko niecka, ale też wykop, instalacje, wykończenie, zadaszenie i ogrzewanie.
- Jeśli chcesz korzystać z basenu długo i bez nerwów, pilnuj filtracji, odwodnienia i łatwego serwisu technicznego.
Który typ basenu ma sens w Twoim ogrodzie
Zaczynam zawsze od prostego pytania: czy chodzi o basen do codziennego pływania, czy raczej o wygodną strefę ochłody i relaksu. To zmienia niemal wszystko, od konstrukcji po późniejsze rachunki. W praktyce największy sens mają trzy rozwiązania, a różnice między nimi są większe, niż sugerują katalogowe zdjęcia.
| Typ basenu | Orientacyjny koszt | Czas realizacji | Plusy | Ograniczenia |
|---|---|---|---|---|
| Prefabrykowany z polipropylenu | 40 000–90 000 zł | 2–6 tygodni | Szybki montaż, dobra szczelność, gładka powierzchnia, rozsądny kompromis ceny do jakości | Mniejsza swoboda kształtu i wykończenia niż przy betonie |
| Betonowy lub murowany | 80 000–200 000 zł i więcej | 1–3 miesiące, czasem dłużej | Największa dowolność projektu, wysoka trwałość, efekt premium | Najdroższy, najbardziej czasochłonny i najbardziej wrażliwy na błędy wykonawcze |
| Stalowy modułowy z wykładziną | 30 000–70 000 zł | 2–5 tygodni | Dobry balans między kosztem a trwałością, dość szybki montaż | Mniej „architektoniczny” efekt niż przy konstrukcji betonowej |
| Naziemny sezonowy | 1 500–10 000 zł | 1 dzień do kilku dni | Najniższy próg wejścia, brak ciężkich robót | To raczej alternatywa dla budowy niż pełnoprawny basen w ogrodzie |
Jeśli ktoś chce mieć basen „na lata”, najczęściej wygrywa polipropylen albo beton. Pierwszy daje rozsądny czas realizacji i przewidywalny koszt, drugi daje największą kontrolę nad wyglądem i wymiarami. Ja zwykle odradzam beton tylko wtedy, gdy budżet jest napięty albo ogród nie wybaczy długich prac ziemnych. Kiedy technologia jest już wybrana, trzeba sprawdzić, czy działka i przepisy w ogóle pozwalają wygodnie przejść do realizacji.
Formalności i lokalizacja, które lepiej sprawdzić wcześniej
W Polsce przydomowy basen do 50 m² przy domu jednorodzinnym albo budynku rekreacji indywidualnej zwykle nie wymaga ani pozwolenia, ani zgłoszenia. Na terenie rodzinnych ogrodów działkowych próg jest niższy i wynosi 15 m². To ważne rozróżnienie, bo zbyt wiele osób zakłada, że formalności są takie same dla każdego ogrodu, a potem trafia na niepotrzebne opóźnienia.
Ja przed podpisaniem umowy zawsze sprawdzam trzy rzeczy: warunki działki, dojazd dla sprzętu i sensowne miejsce na technikę. Basen, który wygląda dobrze w projekcie, bywa koszmarem w terenie, jeśli stoi za blisko drzew, w najniższym punkcie ogrodu albo tam, gdzie woda po deszczu naturalnie spływa do jednej niecki.
- Słońce - najlepiej, gdy miejsce dostaje co najmniej 6 godzin światła dziennie.
- Odległość od drzew - liście, pyłki i korzenie szybko podnoszą koszty utrzymania.
- Dojazd - koparka, samochód z dostawą niecki i serwis techniczny muszą mieć jak pracować.
- Grunt - wysoki poziom wód gruntowych i słabe podłoże wymagają lepszego odwodnienia oraz dokładniejszego projektu.
- Instalacje - prąd, woda i miejsce na maszynownię powinny być zaplanowane przed rozpoczęciem robót.
Jeśli teren jest trudny, najtańsza decyzja to nie zawsze rezygnacja z basenu, ale zmiana technologii albo zmniejszenie skali inwestycji. Z dobrze wybranej lokalizacji dużo łatwiej przejść do samej budowy, a wtedy liczy się już głównie kolejność prac.

Jak wygląda proces krok po kroku
W praktyce budowa nie zaczyna się od koparki, tylko od ustalenia, co dokładnie ma powstać pod ziemią i obok niej. Największy błąd to zostawić instalacje na później, bo później oznacza zwykle drożej, wolniej i z większą liczbą przeróbek.
- Projekt i wytyczenie - ustala się wymiary niecki, poziom posadowienia, przebieg instalacji, miejsce na technikę i sposób odprowadzenia wody.
- Roboty ziemne - wykonuje się wykop, wyrównuje dno i przygotowuje podłoże. Przy trudnym gruncie to etap, którego nie wolno przyspieszać.
- Podbudowa i odwodnienie - tu rozstrzyga się, czy basen będzie stabilny po kilku sezonach. Dobra warstwa nośna i sensowne odwodnienie robią ogromną różnicę.
- Montaż niecki - niecka, czyli zasadnicza misa basenu, trafia do wykopu i jest ustawiana na właściwym poziomie.
- Orurowanie i automatyka - montuje się pompę, filtr, zawory, sterowanie i elementy obiegu wody. Maszynownia, czyli techniczne miejsce z osprzętem, powinna być dostępna bez gimnastyki.
- Zasyp, test szczelności i wykończenie - po sprawdzeniu instalacji wykonuje się zasypanie, taras, obudowę i rozruch całego układu.
Przy prostym basenie prefabrykowanym prace terenowe i montażowe mogą zamknąć się w kilku tygodniach. Przy betonie harmonogram potrafi wydłużyć się do kilku miesięcy, szczególnie jeśli dochodzą schody, rynna przelewowa albo dodatkowe zadaszenie. Kiedy wiesz już, jak wygląda proces, łatwiej zrozumieć, skąd biorą się różnice w cenie między pozornie podobnymi ofertami.

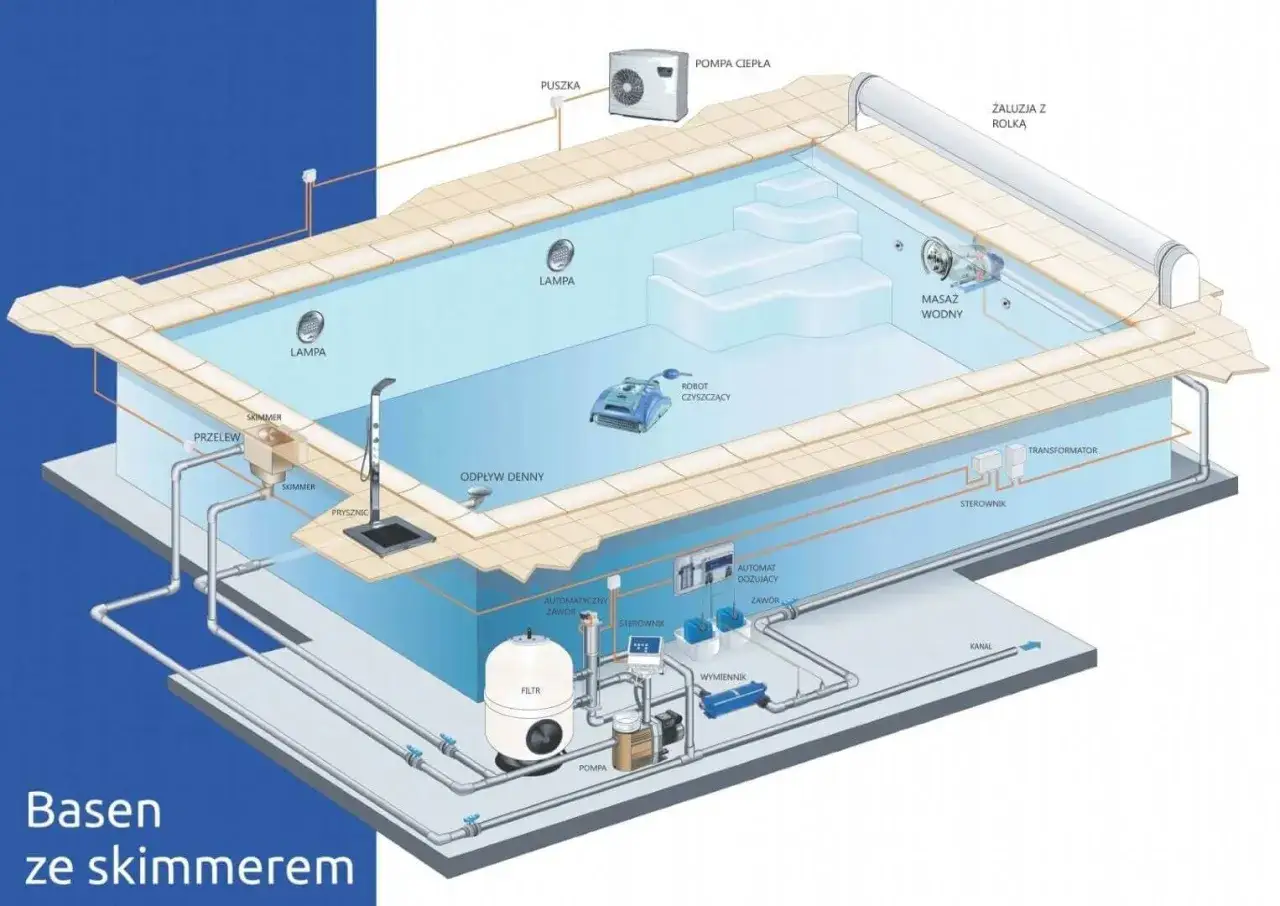

Skimmer czy przelewowy
To jedna z decyzji, które najczęściej robią różnicę w codziennym użytkowaniu. Skimmer to wlot powierzchniowy zbierający zanieczyszczenia z lustra wody. Rynna przelewowa to kanał biegnący przy krawędzi, do którego woda spływa po całym obwodzie niecki. Oba systemy działają dobrze, ale nie są tym samym produktem.
| System | Jak działa | Plusy | Minusy | Dla kogo |
|---|---|---|---|---|
| Skimmer | Woda trafia do filtracji przez wlot przy powierzchni | Tańszy, prostszy, łatwiejszy w serwisie | Mniej efektowny wizualnie, poziom wody jest niższy względem brzegu | Dla większości prywatnych ogrodów i rozsądnych budżetów |
| Przelewowy | Woda przelewa się przez brzeg do rynny i dalej do zbiornika wyrównawczego | Bardzo elegancki wygląd, świetna cyrkulacja, bardziej „hotelowy” efekt | Droższy, bardziej skomplikowany, wymaga dodatkowego zbiornika i dokładniejszego projektu | Dla osób, które stawiają na efekt premium i są gotowe dopłacić za wygodę |
Do prywatnego ogrodu najczęściej wybrałbym skimmer, jeśli inwestor chce po prostu dobrze działający basen bez rozdmuchanego budżetu. Przelewowy ma sens wtedy, gdy wygląd tafli wody ma być równie ważny jak funkcjonalność. To już nie jest drobna decyzja estetyczna, tylko wybór całej filozofii użytkowania, więc warto go zrobić zanim rozpocznie się zakup osprzętu i wykończeń.
Ile to kosztuje i gdzie budżet ucieka
Najuczciwiej jest mówić o widełkach, a nie o jednej „cenie basenu”. Widziałem już realizacje, które zmieściły się w przyzwoitym budżecie, i takie, które podwoiły koszt przez zadaszenie, ogrzewanie, lepsze wykończenie i poprawki po błędach na etapie gruntu. Największe skoki ceny robią niecka, instalacje, ogrzewanie i otoczenie basenu.
| Element | Orientacyjny koszt | Uwagi |
|---|---|---|
| Roboty ziemne i przygotowanie podłoża | 5 000–20 000 zł | Wysoki poziom wód gruntowych, trudny dojazd lub słaby grunt mogą podnieść koszt |
| Niecka / konstrukcja | 20 000–100 000 zł i więcej | To zwykle największa pozycja w budżecie |
| Filtracja i elektryka | 8 000–30 000 zł | Nie warto oszczędzać na pompie i filtrze, bo to wpływa na komfort i zużycie energii |
| Ogrzewanie | 8 000–25 000 zł | Pompa ciepła, instalacja i automatyka zmieniają koszt eksploatacji już od pierwszego sezonu |
| Zadaszenie lub roleta | 15 000–60 000 zł | Droższe na starcie, ale zwykle poprawiają wygodę użytkowania i ograniczają straty ciepła |
| Wykończenie otoczenia | 10 000–40 000 zł | Taras, komunikacja, nawierzchnia i strefa leżaków szybko robią różnicę |
Jeśli patrzę na całą inwestycję, to prosty basen prefabrykowany często zamyka się w przedziale 40 000–90 000 zł, a dobrze wyposażony basen betonowy bardzo łatwo wychodzi poza 100 000 zł. Do tego trzeba doliczyć koszty użytkowania. W sezonie realny budżet eksploatacyjny dla małego basenu bez ogrzewania zaczyna się zwykle od 300–700 zł miesięcznie, dla standardowego przydomowego bywa to 700–1 500 zł, a przy basenie ogrzewanym i intensywnie używanym może dojść do 1 500–2 500 zł i więcej. W praktyce rachunek składa się z wody, prądu, chemii, pracy filtra i ewentualnego podgrzewania.
Najbardziej opłaca się więc nie tylko negocjować cenę niecki, ale myśleć o całym cyklu życia basenu. To właśnie tutaj wiele inwestycji traci sens albo przeciwnie, zaczyna naprawdę dobrze działać przez lata.
Najczęstsze błędy, które widzę najczęściej
Przy basenach najdrożej kosztują nie dekoracje, tylko błędy, których nie widać od razu. Zewnętrznie wszystko może wyglądać dobrze, a po pierwszym sezonie wychodzą problemy z wodą, osiadaniem gruntu albo zbyt słabą filtracją. Ja zawsze ostrzegam przed tym samym zestawem pułapek, bo one wracają niemal w każdej inwestycji.
- Zły wybór miejsca - cień, drzewa i wilgotna niecka po deszczu to proszenie się o dodatkową pracę i wydatki.
- Brak odwodnienia - jeśli grunt zbiera wodę, nawet najlepsza niecka nie rozwiąże problemu sama z siebie.
- Zbyt mała filtracja - pompa „na styk” oznacza brudniejszą wodę i większą liczbę interwencji w sezonie.
- Za mała maszynownia - serwis musi mieć dostęp, inaczej każda awaria staje się małą przebudową.
- Oszczędzanie na osprzęcie - najtańsze elementy zwykle najszybciej pokazują, dlaczego były tanie.
- Brak planu na zimę - jeśli nie przewidzisz zabezpieczenia i sposobu konserwacji, wiosną zapłacisz za to czasem i pieniędzmi.
Największym błędem, który widzę u inwestorów, jest patrzenie tylko na sam basen i ignorowanie otoczenia. Tymczasem to właśnie grunt, instalacje i serwis decydują, czy po dwóch latach nadal będziesz z tej decyzji zadowolony. To prowadzi do ostatniej, bardzo praktycznej części: co dopiąć zanim na działkę wjedzie sprzęt.
Co warto dopilnować, zanim wejdzie koparka
Jeśli miałbym wskazać kilka rzeczy, które realnie zwiększają szansę na spokojną realizację, zaczynam od papierów, a kończę na dostępie serwisowym. To brzmi prosto, ale właśnie te elementy najczęściej ratują budżet. Dobrze przygotowany basen powstaje przed koparką, nie po niej.
- Ustal dokładny zakres prac i poproś o rozpisanie, co obejmuje cena: wykop, montaż, filtracja, uruchomienie, transport, wykończenie.
- Sprawdź, gdzie będzie odprowadzana woda z płukania filtra i jak rozwiążesz opróżnianie niecki.
- Zapewnij miejsce na technikę, tak aby pompa, filtr i zawory dało się obsługiwać bez demontażu połowy zabudowy.
- Zaplanuj prąd i automatykę od razu, nawet jeśli część funkcji dołożysz później.
- Jeśli myślisz o ogrzewaniu, uwzględnij je już na etapie projektu, a nie dopiero po pierwszym chłodnym tygodniu lata.
Jeżeli miałbym wskazać jedną zasadę, byłaby prosta: najpierw solidna baza, potem wygoda. Basen działa najlepiej wtedy, gdy technologia, miejsce i budżet są zgrane ze sobą od początku. Dopiero na takim fundamencie mają sens roleta, automatyka, lepsze wykończenie i wszystko to, co zamienia zwykły zbiornik w naprawdę dobrą strefę wypoczynku.
